2014年07月在貴州省貴陽市經濟技術開發區小孟工業園區內成立,公司逐漸將生產線從深圳向貴陽轉移。旗下有三大事業部;移動金屬亭體設備事業部,停車場系統設備事業部和人行通道設備事業部,是專業的基礎設施設備配套生產廠家。洲宏達交通設備有限公司是一家集研發、生產、銷售,服務為一體的綜合性技術企業。



       主要產品:治安值勤崗?fù)?,報刊售貨亭,城市信息亭,售貨亭,警銀亭;道路交通設備,市政公交站臺等設備等。公司擁有各種先進的生產工具設備及技術人才儲備,具有配套的生產加工能力。公司一貫秉成,質量第一,用戶至上,誠信服務的原則,追求高效的品質發展。為廣大客戶提供了全面的售前、售中、售后支持服務。攜手精誠合作、互惠互利、實現雙贏。

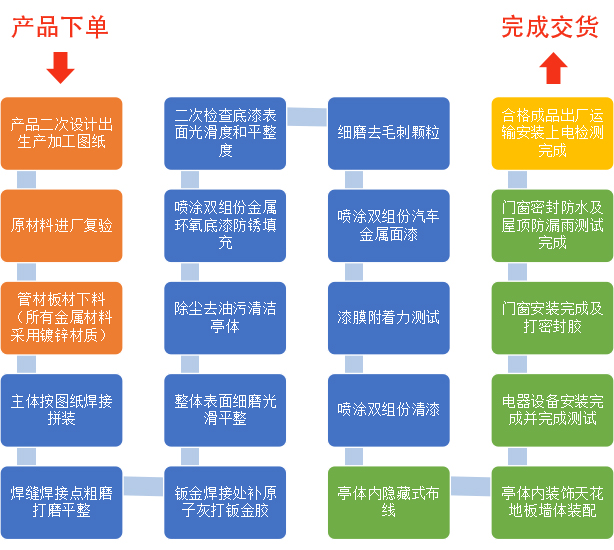

貴州省洲宏達交通設備有限公司產品生產工藝流程



生產周期說明



1、主要材料備料時間2天內完成,其它定制或者外購材料輔料同步進行。

2、同步完成對勘察完的現場需進行硬化施工前的準備工作并組織施工隊安排施工設備及人員準備。聯系當?shù)鼗炷凉?yīng)商并簽訂供銷合同,協商場地硬化施工方案并取得混凝土供應商的配合。

3、圖紙二次設計出施工圖(生產安裝圖紙)也安排在同一時間完成。

4、第三天開始管材板材下料,共22生產技工,前工序3人,焊接工序12名技工(焊接拼裝三人一組),噴涂工序2名技工,裝配工序4名技工,后工序根據生產圖紙著手材料初期加工工作

5、焊接組是整個工作的重點,承擔了大部分的工作量,焊接拼裝工序分為4個小組,(每組3個人協同工作),按照12臺亭子每組分的3臺的生產計劃,三臺亭子鋼管下料3個人一天內完成,12個人一天完成亭子內鍍鋅鋼管下料。

6、第四日開始焊接拼裝,主體龍骨架每一個一天,3個龍骨架需要3天,完成龍骨架已經進行到第6日。

7、亭體外部鍍鋅鋼板封板每個需要一天左右的時間,3臺計劃3天完成,時間進行到了第9天。

8、亭體頂部2級頂每個需要2天時間完成,完成3臺崗?fù)ば枰?天時間,整體時間去到第15天(頂部2級頂先完成所有亭體下面的一級頂)。

9、頂部和亭體組裝一個0.5天,3個1.5天,剩余0.5天機動,整體時間到了第18天。

10、零星焊接2天時間,整體時間到了第20天,焊接工作基本結束。

11、鈑金組板材下料工序6天完成12臺治安崗?fù)ぶ黧w外封板下料工作量,時間到了第8天。

12、第9天開始頂部鋼板下料在3天內完成12套,整體時間到了第11天

13、后面3天零星補料到第15天為止鈑金組鋼板下料基本完成。

14、油漆組第4日開始跟隨焊接組做前期處理,到第7日開始進入亭體外部整體工作中,2天時間可以完成3臺亭體外部的修補工作,整體時間進入到第9天。

15、另外7天繼續完成剩下9臺亭體的修補打磨工作,時間進入到底15天。

16、第16日開始噴涂前的準備工作,除塵清潔,17日開始噴涂底漆面漆,按照一人一天完成一臺的噴涂工作量(只有一個大噴漆房安排兩班倒),2人可以完成2臺,崗?fù)娡吭诘?2日完成所有噴涂工作。

17、裝配組在18日開始崗?fù)さ目傃b工作,按照兩個人一組一天一臺的工作量6天可以完成,計劃三天時間做收尾零星工作及調試,崗?fù)ね瓿裳b配具備出貨狀態是在材料采購開始第26天后完成。

18、按照工廠的質量保證體系做收尾檢查測試時間2天,包括有可能發生在裝配調試時突發狀況多預計2天時間總共30天。

19、泥工組混凝土施工在勘察完現場后的第4天到第5天進場施工,2-3天內完成亭體下場地硬化工作,整體時間完成混凝土澆筑在第8天左右,按照混凝土硬化時間周期,在第35天時候澆筑混凝土都達到了27天時間,保證了混凝土強度。



技術組織準備

1、對所有參加本項目生產安裝人員,進行必要技術安全學習培訓,對圖紙進行講解進行技術交底工作。

2、生產工序的編制與生產技術人員的分配分工,做到不打亂仗,做到質量責任到人,便于質量和進度調控。

3、準備投入生產前應保證足夠原材料極其輔料外購配件備齊,滿足連續生產的需要。

4、準備適合本項目運輸特點的交通設施。如:運輸產品的機動汽車及吊裝車輛。

5、在生產過程中,應將所有圖紙及設計材料及時與生產現場對接 ,

6、生產的組織工作要嚴密,這是提高工作效率、生產質量和生產安全的必要措施。



生產工藝

1、構件及機械成型焊接件全部采購熱鍍鋅材質,裝飾件及門窗采用鋁合金不銹鋼材質,防銹保證產品外觀美觀及使用年限加長。電器采用國家免檢品牌正泰電器,電線采用貴州電纜品牌綠蝶牌。焊接采用氬弧焊機二氧化碳保護焊完成,保證產品結構牢固程度,方便城市改造多次吊裝。

2、根據客戶要求由設計部門提供符合要求并得到認可的技術圖,交由生產部下屬模具組制作為高標準、高質量的成型型材,再由各生產車間準備生產,各生產車間根據技術確定的要求、焊接法,加工生產。

3、焊接制作完成后交由鈑金組進行表面及焊縫打磨處理,底部焊接位置全部涂刷防銹漆以免受潮腐蝕上銹。金屬表面處理完成后進行環氧底漆噴涂整體再次防銹,干透后按照設計額外觀顏色噴涂汽車金屬漆,自然風干成型。完成產品裝飾安裝調試,形成優質合格的產品。



安裝過程

1、產品生產完成后運輸?shù)街付ǖ奈恢茫窗惭b位置和標高,在考慮到周邊車輛及行人安全的前提下用警示樁和警示帶圍擋操作區域,由現場指揮人員指揮吊裝到提前做好人行道管網鋪設好的安裝位上,用鍍鋅鋼板做基礎微調墊平。

2、接上預埋電源,由采購方安排人員協調取電供電現場進行測試完成簽收。

3、安裝現場公司安排2臺車隨時跟進安裝調試工作,確保和業主方隨時保持聯系,對接順暢,盡快合格驗收交付使用。
